Większość kupujących szukających Niestandardowe akustyczne lampy wiszące LED już wiedzą, czego chcą. Mają obraz referencyjny, termin i przestrzeń, która potrzebuje czegoś konkretnego. Nie zawsze wiedzą, czy producent, z którym się kontaktuje, może go zbudować.
Pod koniec grudnia Steven, starszy kierownik projektu w amerykańskiej firmie targowej Booth, wysłał nam e-mail. Jego klient widział nasz niebieski wisiorek akustyczny na wystawie i chciał ich pięciu. Jeden na 1500mm. Cztery na 1150mm. Wszystko na niebiesko. Wszystko potrzebne przed ustaloną datą wystawy.
To, co jeszcze nie istniało, to rysunki inżynierskie, walidacja strukturalna i próbki kolorów. Wszystko to jeszcze trzeba było zbudować.
To, co nastąpiło później, nie było standardowym zamówieniem. Był to proces inżynieryjny, który rozpoczął się od dwóch zdjęć referencyjnych, przeszedł przez rysunki konstrukcyjne i aprobaty tablic kolorów, a zakończył z pięcioma niestandardowymi wisiorami akustycznym zainstalowanymi na stoisku na żywo, dostarczonych na czas.
Tak to się stało.
Od zdjęcia referencyjnego do rysunku konstrukcyjnego
Tego samego popołudnia przesłałem e-mail Stevena do naszego zespołu inżynierów. Poszły z nim dwa zdjęcia referencyjne, to był cały projekt projektu. Brak rysunków. Brak specyfikacji. Tylko zdjęcia produktu, który jego klient widział na wystawie i chciał odtworzyć prawie trzy razy więcej.

Powiedziałem im, czego potrzebuję: nie przybliżoną oszacowanie, rzeczywistą odpowiedź na temat tego, czy możemy to zbudować na 1150 mm i 1500 mm.
Potem czekałem.
Każdy, kto pracuje w produkcji na zamówienie, zna to uczucie. Masz klienta po jednej stronie z prawdziwym terminem. Po drugiej stronie masz swój zespół, który pracuje nad problemem, który nie ma jeszcze gwarantowanego rozwiązania. Nie możesz niczego obiecywać. Po prostu czekaj i masz nadzieję, że odpowiedź wróci tak.

Następnego ranka mieli jeden. I przyszło z tymi:

Pamiętam, jak patrzyłem na te rysunki i czułem, jak napięcie wylatuje z moich ramion. To nie były szkice. Były to prawdziwe dokumenty produkcyjne, zbudowane od podstaw, z dwóch zdjęć referencyjnych Stevena, na dwa rozmiary, których nigdy wcześniej nie produkowaliśmy. Nasi projektanci fabryk zbudowali je na dwóch zdjęciach wystawowych. Nie w grę wchodziły żadne rysunki klientów. To jest zdolność, na której realizowany był ten projekt.
Większość kupujących zakłada, że potrzebuje pełnego arkusza specyfikacji przed kontaktem z producentem. Oni nie. Obraz referencyjny i wymaganie rozmiaru są wystarczające, aby rozpocząć. Zamiana tego w projekt, który można zbudować, jest naszym zadaniem, a nie twoim.
Oto, co ten proces inżynieryjny faktycznie się zmienił:
| pośrednik | Co dostarczył klient | Co zbudowali nasi projektanci fabryki |
| objętość | Skala wystawowa, nieokreślona | 1150mm i 1500mm zdefiniowane |
| obiekt | Tylko wizualne, nieznane elementy wewnętrzne | Wewnętrzne żebra aluminiowe zaprojektowane |
| Układ ostrza | przybliżony, ze zdjęcia | przeliczone dla każdej średnicy |
| Głębokość profil | Slim, jak widać na wystawie | 120 mm potwierdzone i utrzymane |
| osobisty | Nie określono | Aluminium + PET potwierdzone |
| Ryzyko ugięcia | niewiadomy | Rozwiązane z ukrytym wsparciem żeber |
Teraz miałem coś prawdziwego, żeby mu wysłać. Ale rysunki były tylko w połowie historii.
Decyzja o kolorze
Steven poprosił o niebieski. Myślałem, że to najłatwiejsza część.
to nie było.

Byłem w tak długo, by wiedzieć, że “niebieski” oznacza dla każdego coś innego. Niebieski klient, który zdjęcia A w głowie, prawie nigdy nie jest niebieskim, który pojawia się w pudełku. A na stoisku targowym, gdzie wszystko jest zaprojektowane tak, aby wywrzeć konkretne wrażenie, niewłaściwy odcień może cofnąć wszystko, co masz dobrze.
Więc zanim cokolwiek wysłałem Stevenowi, wyciągnąłem naszą kolorową tablicę. Pięć niebieskich opcji trafiło do niego z jednym jasnym przesłaniem: przyjrzyj się im uważnie, ponieważ to, co tutaj potwierdzasz, jest tym, co zostało zbudowane.
TG-20 błękitny. TG-21 Diamentowy Niebieski. TG-22 Czysty niebieski. TG-23 niebieski. TG-25 ciemnoniebieski. Każda fotografia różnie się robi. Każdy z nich czyta inaczej pod oświetleniem stoiska. Chciałem, żeby zobaczył je wszystkie, zanim podejmie decyzję, której nie mógł cofnąć.
Wrócił szybko z odpowiedzią. Cień dokładnie pasował do środowiska stoiska jego klienta — widziałem to nawet na podstawie zdjęć referencyjnych, które wysłał.
Jest to część niestandardowego projektu, którego większość ludzi nie docenia. Kod koloru wysłany pocztą e-mail nie jest potwierdzeniem koloru. to jest przypuszczenie. Próbki fizyczne istnieją dokładnie z tego powodu — to, co zatwierdzasz na próbce, jest tym, co pojawia się w pudełku. Nie ma wersji tego procesu, która pomija ten krok i kończy się dobrze.
W tym momencie podniosłem telefon i powiedziałem naszej fabryki, że jesteśmy gotowi. Rysunki potwierdzone. Potwierdzony kolor. Nic nie zostało do odgadnięcia.
Uzyskanie każdego szczegółu
Po potwierdzeniu rysunków i koloru pomyślałem, że trudna część została wykonana.
to nie było. To dopiero się zaczynało.
W ciągu następnych dziesięciu dni Steven i ja chodziliśmy tam i z powrotem na szczegóły, o których większość ludzi nie pomyślałaby, aby zapytać z góry. Na każde pytanie, które wysłał, odpowiedziałem tego samego dnia. Nie dlatego, że musiałem. Ponieważ wiedziałem, co się dzieje, gdy pytania pozostają bez odpowiedzi w czyjejś skrzynce odbiorczej – osie czasu, klienci zaczynają się martwić, a projekty, które powinny się zamknąć, zaczynają czuć się niepewne.
Oto, co wspólnie przepracowaliśmy:
| parametr | Co zostało omówione? | Dlaczego to miało znaczenie |
| średnica | Potwierdzenie końcowe 1150mm i 1500mm | Rysunki konstrukcyjne musiały zostać zablokowane |
| tkanina akustyczna | Poziom pochłaniania dźwięku i odcień kolorów | Wydajność PET zależy od grubości |
| Źródło światła | Temperatura barwowa, moc, jednorodność jasności | Duża powierzchnia wymaga równomiernego rozmieszczenia |
| montaż | Metoda zawieszenia i ogólna głębokość | Sufit na stoisku miał określone limity prześwitu |
| elektryczny | Zasilanie pasujące do lokalnych standardów USA | Niewłaściwa specyfikacja napięcia oznacza nieużywany produkt |
Żadna z tych rozmów nie była dramatyczna. Byli po prostu ostrożni. I ostrożnie jest dokładnie to, czego potrzebuje tego rodzaju projekt.
To jest coś, czego nauczyłem się w wielu projektach: szczegóły, które wydają się małe na etapie cytowania, stają się problemami, które opóźniają instalację. Niewłaściwa specyfikacja napięcia. Głębokość zawieszenia, która nie usuwa sufitu. Kolor, który wyglądał dokładnie na ekranie, ale czyta się inaczej pod oświetleniem stoiska. Dziesięć dni ostrożnego tam iz powrotem nie jest powolne. Tak właśnie wygląda dostawa na czas od wewnątrz.
Potem coś się zmieniło.
Steven napisał, że jego klient wygrał projekt. Stoisko zostało potwierdzone. Data instalacji została ustalona. Potrzebował nas do przeprowadzki.
Ten e-mail wydawał się inny niż wszystkie inne. To nie było pytanie. To było zielone światło.
| makieta | opis | okular | dziesiątajka | Cena jednostkowa |
| AR1150-400 | Wisiorek akustyczny LED | D1150mm, światło D400mm, 4000K, CRI≥90, UGR<22, aluminium+PET, AC220-240V | 4 szt | Od $220+ |
| AR1500-600 | Wisiorek akustyczny LED | D1500mm, H120mm, światło D600mm, 4000K, CRI≥90, UGR<22, aluminium+PET, AC220-240V | 2 szt | Od $320+ |
Zamówienie potwierdzone. Otrzymano zaliczkę. Wszedłem na nasze fabryki i powiedziałem, że zaczynamy.
Produkcja i dostawa
Pracowałem nad wystarczającą liczbą projektów targowych, aby wiedzieć, że data instalacji jest święta. Wszystko inne może się wygiąć. Ta data nie może.
Stoisko Stevena miało ustaloną randkę. Po potwierdzeniu zamówienia i rozliczeniu zaliczki mieliśmy jedną pracę: zbudować, zbudować, spakować i wysłać przed zamknięciem tego okna.
Produkcja trwała od 5 do 7 dni. Bez opóźnień. Brak połączeń z prośbą o aktualizacje. Żadnego skakania na końcu.
Szybka produkcja nie jest supermocą fabryczną. To wynik wszystkiego, co się przed nim wydarzyło. Gdy rysunki są zablokowane, kolor jest potwierdzany, a każdy parametr jest uzgodniony przed rozpoczęciem produkcji, fabryka nie ma nic do zatrzymania. Prędkość na końcu kupuje cierpliwość na początku.

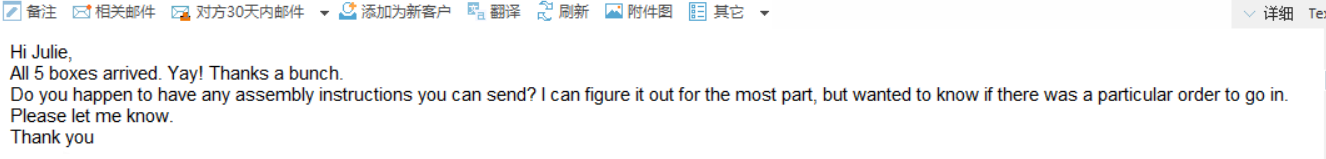

Potem to dotarło do mojej skrzynki odbiorczej:

To jedno słowo “tak” powiedziało mi wszystko, co musiałem wiedzieć. Instrukcję montażu wysłałem w ciągu godziny.
Kilka dni później pojawił się kolejny e-mail. Ten miał załączone zdjęcia.

Chcę opisać te zdjęcia, bo warto je opisać.
Jednostka 1500 mm wisiała na środku sufitu kabiny, utrzymując całą przestrzeń razem. Wokół niego rozmieszczono cztery jednostki 1150 mm. Za wszystkimi pięcioma kryła się ciemnoniebieska ściana akcentująca — a kolor płetw dla zwierząt dokładnie pasował do tej ściany.
Nie w przybliżeniu. Dokładnie.
Wyglądało na to, że stoisko zostało zaprojektowane wokół naszych świateł od samego początku.

Siedziałem z tym przez chwilę. W każdej odpowiedzi tego samego dnia. Każdy kolor próbki. Co tam iz powrotem na wysokości sufitu i specyfikacji elektrycznych. To właśnie przedstawiały te zdjęcia.
Potem Steven powiedział coś, co zostało ze mną.
Powiedział mi, że w przypadku każdego podobnego projektu w przyszłości będziemy pierwszymi osobami, do których zadzwoni. To nie jest coś, co klient mówi po transakcji. To jest coś, co mówią po partnerstwie.
Dlaczego to zadziałało
Patrząc wstecz na ten projekt, nic w tym nie było niezwykle skomplikowane. Rozmiary były duże. Termin był napięty. Dostosowanie było prawdziwe. Ale to nic z tego nie sprawiło, że to zadziałało.
To, co sprawiło, że działało, to to, że nic nie utknęło.
Inżynieria wróciła z rysunkami, zanim odpowiedziałem Stevenowi. Kolor został potwierdzony próbkami fizycznymi, a nie zrzutem ekranu. Każde pytanie, które wysłał, otrzymało odpowiedź tego samego dnia. Produkcja rozpoczęła się w momencie, gdy płatność została rozliczona. Dokumentacja była gotowa przed wyjazdem przesyłki.
Gdy nie ma przerw między etapami, klienci nie mają czasu na niepokój. A niespokojni klienci to ci, którzy zaczynają szukać gdzie indziej.
Steven nigdy nie musiał się zastanawiać, gdzie się sprawy mają. To nie jest drobiazg w projekcie związanym z ustaloną datą wystawy.
| Co mogło pójść nie tak | Co zrobiliśmy zamiast tego |
| Cytowane bez przeglądu inżynierskiego | Potwierdzone wykonalność najpierw |
| Wysłane kody kolorów zamiast próbek | Wysłane fizyczne tablice kolorowe |
| Pytania pozostawione bez odpowiedzi | Odpowiedział tego samego dnia, za każdym razem |
| Rozpoczęcie produkcji przed potwierdzeniem | Czekałem na rysunki i zatwierdzenie koloru |
| Przekroczyłem termin wystawy | Dostarczone w ciągu 5 do 7 dni |
Ten projekt zakończył się pięcioma niestandardowymi wisiorami akustycznym zainstalowanymi na stoisku targowym na żywo, klientem, który potwierdził przyszłe prace, oraz zdjęciami, które pokazały wynik dokładnie pasowały do briefu.
Każdy kupujący, z którym rozmawiam, najpierw pyta dwie rzeczy: ile i jak szybko. Oba są uczciwymi pytaniami. Ale w takim niestandardowym projekcie, jak ten, żaden z nich nie mówi ci tego, co naprawdę musisz wiedzieć. Musisz wiedzieć, czy osoba po drugiej stronie tego e-maila nadal będzie zwracać uwagę w dziesiątym dniu tam iz powrotem. Czy wyślą ci próbki fizyczne zamiast kodu koloru. Czy pójdą na halę produkcyjną w momencie, gdy płatność zostanie rozliczona. To właśnie decyduje o tym, czy taki projekt kończy się na zdjęciach instalacyjnych — czy z problemami. Trudniej jest wpisać cytat. Ale właśnie do tego jest studium przypadku.
Tak wygląda niezawodny proces w praktyce.
Jeśli pracujesz nad projektem, który wymaga niestandardowych rozmiarów, konkretnego wykończenia lub terminu, który nie może się przenieść, chcielibyśmy o nim usłyszeć.
Wyślij nam swój obraz referencyjny, wymagania dotyczące rozmiaru i oś czasu. Wrócimy do Ciebie z prawdziwą odpowiedzią, a nie linkiem do katalogu, a nie może. Rzeczywista ocena tego, co możemy zbudować i jak szybko możemy to dla Ciebie dostarczyć.
